2026/Grupo10/DimensionamientoFisico
Determinación de la localización
1.1 Macrolocalización
La macrolocalización seleccionada para el proyecto es el corredor industrial del Gran Buenos Aires Norte (GBA Norte).Esta decisión surge del análisis comercial realizado previamente, donde se identificó que el mercado objetivo está compuesto principalmente por empresas alimenticias, logísticas y manufactureras localizadas en GBA Norte y Ciudad Autónoma de Buenos Aires. Asimismo, la estrategia comercial del proyecto se basa en la entrega rápida de etiquetas autoadhesivas industriales y en la atención de pedidos recurrentes para clientes industriales, por lo que resulta conveniente localizar la planta cerca de los centros de consumo.
Adicionalmente, el corredor industrial norte concentra una importante cantidad de empresas manufactureras, operadores logísticos y proveedores industriales, favoreciendo tanto el abastecimiento como la distribución del producto terminado.
1.2 Microlocalización
Una vez definida la macrolocalización, se analizaron distintas alternativas, seleccionadas debido a que representan los principales polos industriales del corredor norte de la Autopista Panamericana, poseen acceso directo a las principales vías de circulación y presentan características compatibles con los requerimientos productivos y logísticos del proyecto.
Se seleccionaron para la comparación las siguientes ubicaciones: Parque Industrial Pilar, Parque Industrial Garín y Parque Industrial Tigre.
1.3 Selección de Factores
Los factores incluidos en la matriz fueron definidos arbitrariamente a partir de las necesidades específicas del proyecto.
Medios de transporte (IRFP = 5):La actividad requiere abastecimiento permanente de materias primas y distribución frecuente de producto terminado. Por este motivo se considera un factor crítico.
Disponibilidad de mano de obra (IRFP = 3):La operación requiere operadores de impresión flexográfica, personal de terminación y auxiliares de producción. Si bien resulta importante, no constituye una restricción crítica debido a la amplia disponibilidad de recursos humanos en el AMBA.
Cercanía a proveedores (IRFP = 4):Los principales proveedores de materiales autoadhesivos, tintas y servicios gráficos se encuentran localizados en Buenos Aires y alrededores.
Cercanía al mercado (IRFP = 5):Constituye uno de los factores más importantes debido a que los clientes objetivo se encuentran localizados principalmente en GBA Norte y CABA.
Valor y disponibilidad de terrenos (IRFP = 3):Influye sobre la inversión inicial requerida para la instalación de la planta.
Disponibilidad de energía eléctrica (IRFP = 5):La impresión flexográfica depende completamente de energía eléctrica para su funcionamiento.
Existencia de infraestructura industrial (IRFP = 5):La disponibilidad de servicios industriales reduce riesgos operativos y facilita la puesta en marcha.
Comunicación y conectividad (IRFP = 4):Permite coordinar eficientemente las actividades comerciales y logísticas.
Disponibilidad de parques industriales (IRFP = 3):Favorece la instalación en entornos industriales consolidados.
1.4 Matriz de Localización

IRFP: Índice de Relevancia del Factor Ponderado
DRFA: Desempeño Relativo del Factor para la Alternativa
1.5 Fundamentación de las Calificaciones Asignadas
Alternativa 1: Parque Industrial Pilar
El Parque Industrial Pilar es considerado el parque industrial más grande de Argentina. Posee aproximadamente 920 hectáreas de superficie y reúne alrededor de 200 empresas instaladas. Además, cuenta con accesos desde la Autopista Panamericana, Ruta Nacional N.º 8 y Ruta Provincial N.º 6. [1]
Medios de transporte (5): La existencia de múltiples accesos viales favorece el ingreso de insumos y la distribución de productos terminados.
Disponibilidad de mano de obra (5): La presencia de aproximadamente 200 empresas y miles de trabajadores dentro del parque evidencia una importante disponibilidad de recursos humanos para actividades industriales.
Cercanía a proveedores (4): Su ubicación dentro del corredor industrial norte de la provincia de Buenos Aires permite una adecuada vinculación con proveedores industriales y de servicios.
Cercanía al mercado (5): La elevada concentración de empresas dentro del parque constituye una ventaja para el desarrollo de relaciones comerciales y la atención de clientes industriales.
Valor y disponibilidad de terrenos (5): La extensión de aproximadamente 920 hectáreas permite una amplia disponibilidad de espacios para actividades productivas.
Disponibilidad de energía eléctrica (5): La operación de una gran cantidad de establecimientos industriales demuestra la existencia de servicios aptos para la actividad manufacturera.
Infraestructura industrial (5): El parque cuenta con infraestructura industrial consolidada y administración propia para el mantenimiento y funcionamiento de los servicios comunes.
Comunicación y conectividad (5): La cercanía a importantes corredores viales nacionales favorece la conectividad logística.
Disponibilidad de parques industriales (5): Corresponde a uno de los parques industriales más importantes y extensos del país. Alternativa 2: Parque Industrial Garín
Alternativa 2: Parque Industrial Garín
El Parque Industrial Garín se encuentra ubicado sobre la Autopista Panamericana y reúne más de 200 empresas radicadas, constituyendo uno de los principales polos industriales del norte del Área Metropolitana de Buenos Aires. [2]
Medios de transporte (5): La localización sobre la Autopista Panamericana proporciona condiciones favorables para el transporte de insumos y productos.
Disponibilidad de mano de obra (5): Su ubicación dentro del Área Metropolitana de Buenos Aires facilita el acceso a trabajadores para distintas funciones industriales.
Cercanía a proveedores (5): La proximidad al corredor industrial norte del AMBA favorece el contacto con proveedores y servicios especializados.
Cercanía al mercado (4): Presenta una ubicación estratégica respecto de los principales centros industriales y comerciales de la región.
Valor y disponibilidad de terrenos (4): Dispone de espacios destinados a actividades industriales, aunque en una escala menor que la observada en Pilar.
Disponibilidad de energía eléctrica (4): Cuenta con servicios necesarios para el funcionamiento de establecimientos industriales.
Infraestructura industrial (4): Presenta infraestructura adecuada para el desarrollo de actividades productivas y logísticas.
Comunicación y conectividad (5): Su conexión directa con la Autopista Panamericana constituye una ventaja relevante para la circulación de bienes y personas.
Disponibilidad de parques industriales (4): Se trata de un parque industrial consolidado dentro del corredor norte del AMBA. Alternativa 3: Parque Industrial Tigre
Alternativa 3: Parque Industrial Tigre
El Parque Industrial Tigre posee una superficie aproximada de 90 hectáreas. Se encuentra ubicado en una zona estratégica del norte del Área Metropolitana de Buenos Aires y dispone de servicios industriales como red de gas, agua corriente, pavimento industrial y suministro eléctrico de media tensión. [3] [4]
Medios de transporte (4): Su localización dentro del norte del AMBA le permite acceder a importantes vías de comunicación y centros logísticos.
Disponibilidad de mano de obra (4): La cercanía a áreas urbanas favorece la disponibilidad de trabajadores para actividades industriales.
Cercanía a proveedores (4): La ubicación metropolitana facilita el contacto con proveedores industriales y de servicios.
Cercanía al mercado (3): Presenta una localización favorable, aunque con una menor escala industrial que las alternativas de Pilar y Garín.
Valor y disponibilidad de terrenos (3): La superficie informada de aproximadamente 90 hectáreas indica una disponibilidad de suelo menor respecto de las otras alternativas analizadas.
Disponibilidad de energía eléctrica (4): Dispone de suministro eléctrico de media tensión apto para actividades productivas.
Infraestructura industrial (3): Cuenta con servicios básicos para la actividad industrial, incluyendo gas, agua, pavimento industrial y telecomunicaciones.
Comunicación y conectividad (4): Su ubicación estratégica dentro del AMBA favorece la conexión con centros comerciales y logísticos.
Disponibilidad de parques industriales (3): Presenta una oferta industrial más reducida en comparación con los parques analizados anteriormente.
1.6 Selección de la Localización
De acuerdo con los resultados obtenidos en la matriz de localización, la alternativa que presenta el mayor puntaje es el Parque Industrial Pilar, con un resultado total de 181 puntos. La diferencia respecto de las restantes alternativas se explica principalmente por su elevada concentración industrial, disponibilidad de infraestructura, accesibilidad logística y capacidad de expansión futura.
Por lo tanto, se selecciona como localización del proyecto un lote industrial ubicado dentro del Parque Industrial Pilar o en sus inmediaciones sobre el corredor de la autopista Panamericana.
Definición técnica del producto
Planos y dibujos

Debido a que la empresa produce etiquetas autoadhesivas a medida según los requerimientos de cada cliente, no existe un único plano de producto terminado. En su lugar, se presenta un plano de producto tipo que ilustra las variables dimensionales configurables en cada pedido: ancho y alto de etiqueta, separación entre etiquetas, número de pistas, diámetro de núcleo y diámetro máximo de rollo. Las cotas indicadas en el plano corresponden a un ejemplo de referencia y son adaptables dentro de los rangos de capacidad de la maquinaria.
Listado de materiales (BOM)
Tomando como referencia el tamaño estándar de etiquetas:
Producto estándar: Rollo de 1.000 etiquetas autoadhesivas — 100 × 150 mm — Papel ilustración — 3/4 colores + Barniz UV
Cantidad de referencia: 1 rollo (1.000 unidades)
| N° | Componente | Descripción | Unidad | Cant. neta | Cant. total |
| 1 | Material base | Papel ilustración autoadhesivo c/liner (jumbo) | m² | 15,00 | 18,00 m² |
| 2 | Tinta color 1 | Tinta flexo base agua / UV | g/m² | 3,0 g/m² | 59,4 g |
| 3 | Tinta color 2 | Tinta flexo base agua / UV | g/m² | 3,0 g/m² | 59,4 g |
| 4 | Tinta color 3 | Tinta flexo base agua / UV | g/m² | 3,0 g/m² | 59,4 g |
| 5 | Tinta color 4 | Tinta flexo base agua / UV | g/m² | 3,0 g/m² | 59,4 g |
| 6 | Barniz UV | Barniz de terminación UV brillante | g/m² | 5,0 g/m² | 99,0 g |
| 7 | Troquel | Troquel de corte para el formato pedido | unidad | 1 | 1 unidad |
| 8 | Plancha fotopolimérica para color 1 | Plancha flexo para impresión | unidad | 1 | 1 unidad |
| 9 | Plancha fotopolimérica para color 2 | Plancha flexo para impresión | unidad | 1 | 1 unidad |
| 10 | Plancha fotopolimérica para color 3 | Plancha flexo para impresión | unidad | 1 | 1 unidad |
| 11 | Plancha fotopolimérica para color 4 | Plancha flexo para impresión | unidad | 1 | 1 unidad |
| 12 | Núcleo / buje | Tubo de cartón 76 mm diámetro | unidad | 1 | 1 unidad |
| 13 | Caja de embalaje | Caja de cartón corrugado | unidad | 1 | 1 unidad |
Los valores de cantidad de material base surgen de un cálculo aproximado sobre las dimensiones del producto: 1.000 etiquetas de 100 × 150 mm representan 15 m² netos de material útil. A esto se le suma aproximadamente 1 m² adicional correspondiente al desperdicio generado durante la puesta a punto de la máquina (arranque, regulación de presiones y registro de colores), y 2 m² de recortes propios del troquelado, totalizando 18 m² de material consumido por rollo.
Los consumos de tinta (3,0 g/m² por color) y barniz UV (5,0 g/m²) corresponden a valores de referencia estándar, pueden variar según el diseño específico de cada pedido.
Por último, el troquel y las planchas fotopoliméricas se listan con cantidad 1 unidad por trabajo, dado que no se consumen en una sola corrida sino que tienen una vida útil que abarca la totalidad de la tirada y se amortizan a lo largo de los trabajos sucesivos del mismo formato.
Especificaciones técnicas
| Parámetro | Especificación |
| Material de cara | Papel ilustración 80 g/m² |
| Adhesivo | Acrílico permanente sensible a la presión |
| Liner | Glassine siliconado 40 g/m² |
| Espesor total | 100 — 120 µm |
| Temperatura de aplicación | 10°C a 40°C |
| Temperatura de servicio | -10°C a 70°C |
| Resistencia a humedad | Media |
| Impresión | Flexografía hasta 6 colores + barniz UV |
| Lectura de código de barras | Grado mínimo |
Normas aplicables
Las etiquetas no se encuentran alcanzadas de manera directa por normativas específicas de producto, dado que se fabrican como insumo intermedio para sus clientes. La responsabilidad sobre el cumplimiento de normas de rotulado, etiquetado frontal y codificación recae en el cliente final, según el sector en el que opere (alimentario, farmacéutico, cosmético, etc.).
Características condición del producto
El producto terminado debe cumplir las siguientes condiciones al momento de salir de la línea de producción y ser liberado por control de calidad:
• Etiquetas correctamente troqueladas, sin corte del liner
• Sin desprendimiento prematuro del adhesivo
• Impresión sin manchas, corridas ni falta de registro entre colores
• Código de barras legible con verificador
• Rollo correctamente rebobinado, sin arrugas
• Núcleo centrado y sin deformaciones
Plan de ensayos
Los controles de calidad se realizan durante el proceso de impresión y al finalizar cada rollo, antes de su liberación para empaque. El operario verifica en línea los siguientes puntos:
| N° | Ensayo / Control | Método | Frecuencia | Criterio de aceptación |
| 1 | Integridad del liner | Inspección visual del liner | 100% continuo en línea | Liner sin perforaciones ni cortes en ningún punto del rollo |
| 2 | Calidad de impresión | Inspección visual directa y cámara en línea | 100% continuo en línea | Sin manchas, colores corridos, falta de tinta ni defectos gráficos visibles |
| 3 | Dimensión de etiqueta | Calibre / regla metálica | Muestra al inicio y por cada rollo | Alto y ancho dentro de tolerancia ±0,5 mm respecto al pedido |
| 4 | Gap lateral (margen de liner) | Calibre / regla metálica | Muestra al inicio y por cada rollo | Gap igual de ambos lados, tolerancia ±0,5 mm |
| 5 | Tensión del rollo | Verificación táctil y visual del rebobinado | 100% continuo en línea | Rollo uniforme, sin zonas flojas ni apretadas, sin arrugas |
| 6 | Lectura de código de barras (*) | Lector / verificador de códigos | 100% en línea (cuando aplica) | Código legible en primer intento |
Acondicionamiento del producto
El acondicionamiento del producto terminado sigue el siguiente procedimiento estándar:
• Rollos individuales envueltos en film stretch o bolsa de polietileno
• Colocados en posición vertical dentro de caja de cartón corrugado
• Cada caja identificada con: cliente, producto, cantidad, fecha de producción, N° de lote y N° de orden
• Palletizado con film stretch, con identificación visible en los cuatro laterales
• Condiciones de almacenamiento: temperatura 15–25°C, humedad relativa 40–60%, alejado de luz solar directa
Definición del proceso de producción
Diagrama de Flujo de Fabricación y Control. Cursogramas gráficos o analíticos
Diagrama del proceso principal:

Diagrama de fabricación de etiquetas:

Con el fin de entender que equipos son los que intervienen en el proceso de impresión de etiquetas, se presenta el siguiente diagrama:


Descripción de cada etapa del proceso productivo
- Recepción de materia prima:
En esta primera etapa se reciben todos los insumos necesarios para la producción: bobinas de material base (jumbos), tintas, troqueles, tubos de cartón y cajas de embalaje. Cada material es inspeccionado y registrado antes de ser habilitado para su uso en el proceso productivo.
- Pre prensa:
Este sector prepara los materiales y herramientas necesarios para la impresión. Se realiza el lavado y acondicionamiento de los rodillos de anilox, asegurando su correcta dosificación de tinta, y se preparan los polímeros (planchas flexográficas) junto con las tintas que se utilizarán en la prensa.
- Corte de núcleos/bujes
En esta operación se cortan los tubos de cartón a la medida exacta requerida para cada rollo final de etiquetas. El proceso se lleva a cabo mediante la máquina cortadora de bujes, garantizando uniformidad en el largo de cada núcleo.
- Corte de jumbo
Las bobinas jumbo se cortan al ancho de trabajo requerido por la prensa flexográfica. Esta operación se realiza con una cortadora de bobinas equipada con cuchillas circulares de precisión, obteniendo rolls de material base listos para ser alimentados a la máquina.
- Impresión y troquelado
Esta es la etapa central del proceso y se lleva a cabo en la máquina flexográfica. A lo largo de sus distintas estaciones de trabajo, la prensa imprime el diseño sobre el material y, en la misma pasada, el troquel rotativo corta la silueta de cada etiqueta sin perforar el liner. Posteriormente, se retira el material sobrante entre etiquetas (despellejado) y los rollos terminados se rebobinan sobre los núcleos individuales previamente cortados.
- Control de calidad
El control se realiza de manera integrada durante el proceso de impresión. La máquina flexográfica cuenta con cámaras de visión en línea que permiten al operario verificar en tiempo real la calidad del color, la precisión del troquelado, la adhesividad del material y la correcta lectura de códigos, minimizando el riesgo de producto no conforme.
- Empaque
Los rollos de etiquetas terminados son colocados en cajas de cartón, las cuales son embaladas, codificadas con la información del pedido y organizadas en pallets. De esta forma, el producto queda listo y correctamente identificado para su despacho al cliente.
Determinación de las máquinas e instalaciones
Especificaciones técnicas de las máquinas
Para la selección de máquinas se tienen en cuenta las distintas etapas del proceso productivo:
- Pre-prensa
- Producción
- Control de calidad
- Despacho
El alma del proceso es la máquina flexográfica, en base a la cual se diagraman el resto de los equipos.
Producción
Impresora flexográfica: EcooGraphic ECOO ZBS 320 [5]

| Parámetro | Valor |
|---|---|
| Velocidad de impresión | 60 m/min |
| Colores de impresión | 1–6 colores |
| Ancho máximo de banda | 320 mm |
| Ancho máximo imprimible | 310 mm |
| Diámetro máximo de desbobinado | 600 mm |
| Diámetro máximo de rebobinado | 600 mm |
| Longitud de impresión | 177,8–355,6 mm |
| Precisión cromática | ±0,1 mm |
| Dimensiones (L×A×H) | 2000 × 1100 × 2600 mm |
| Peso | Aprox. 2150 kg |
Troqueladora y rebobinadora: Kingsun DK-320G

| Parámetro | Valor |
|---|---|
| Velocidad de troquelado | 80 m/min |
| Ancho máx. de banda | 320 mm |
| Longitud de repetición de troquelado | 177-476 mm |
| Diámetro máx. de desbobinado | 600 mm |
| Diámetro máx. de rebobinado | 480 mm |
| Dimensiones generales | 1.6 x 0.9 x 1.3 m |
| Peso | Aprox. 700 kg |
Las consideraciones más importantes a tener en cuenta son:
- Coincidencia en capacidades del slitter con necesidades de la impresora.
- Coincidencia entre el ancho máximo imprimible de la flexo con la procesadora de fotopolímeros (310 mm).
- Compatibilidad entre los tamaños del CTP y la procesadora de fotopolímeros. (430 x 330mm; 430 x 310mm respectivamente) y que esto a su vez no supere la máxima superficie imprimible de 310 x 355,6mm (ancho máx. x longitud máx.).
Equipos de pre-prensa
Cortadora de jumbos (Slitter): Jota Machinery JT-SLT-1300 [6]

| Parámetro | Valor |
|---|---|
| Ancho máx. de bobina madre | 1300mm |
| Diámetro máx. de bobina madre | 600mm |
| Diámetro máx. de rebobinado | 600mm |
| Ancho mín. de corte | 20mm |
| Rango de espesor | 50g/m²-600g/m² |
| Velocidad máx. de la máquina | 200m/min |
| Eje de desbobinado/rebobinado | Eje expansible neumático de 3" |
| Precisión de corte | ±0.15mm |
Flexo Computer-to-Plate (CTP): EcoFlex CTP Aura 400S [7]

| Parámetro | Valor |
|---|---|
| Productividad | ≤ 1,25 m² |
| Tamaño máximo de plancha | 430 × 330 mm |
| Grosor de plancha | 0,80 / 0,95 / 1,14 mm |
| Material de salida | Planchas flexográficas digitales al agua y/o al solvente; planchas CTP térmicas |
| Resolución | 4000 DPI |
| Método de carga | Manual |
| Dimensiones exteriores | 830 × 630 × 1056 mm |
| Peso | 280 kg |
| Requerimiento de poder | AC 220–240 V, 3 kW, fase simple |
| Ambiente | 18–26 °C, humedad 40–70% |
Adicionalmente se requiere el software EagleRIP FLEXO Software para la correcta operación de esta maquina de forma que los diseños en formato pdf se adapten a el lenguaje requerido por la máquina.
Procesadora de fotopolímeros: AG-1200 [8]

| Módulo | Características |
|---|---|
| Insolador | Tubos UV de 135 W; sistema de vacío por bomba; área de insolado 310 × 430 mm; acabado por tubos UVC de 120 W |
| Horno | Secado por circulación de aire caliente; temperatura regulable; temporizado de 1 h 30 min |
| Lavado | Sistema de cepillo de movimiento plano orbital; batea en acero inoxidable; permite lavar fotopolímeros de 0,52 mm hasta 6,35 mm |
| Alimentación | 220 V |
| Consumo | 11 A |
| Peso | 90 kg |
| Medidas | 530 × 730 × 580 mm |
Cortadora de bujes: Polyroll CT-1500 [9]

| Parámetro | Valor |
|---|---|
| Largo máximo de corte estándar | 1500 mm (opcional 2000 mm) |
| Largo mínimo de corte | 10 mm |
| Motor | Trifásico 1 HP |
| Instalación eléctrica | 220 Vca; tensión de comando 24 Vca |
| Accionamiento de cuchilla | Neumático (pistón + electroválvula 5 vías, 2 posiciones) |
| Peso aproximado | 350 kg |
Consumo de energía, agua y otros servicios
Consumo eléctrico
El equipo de mayor consumo es la impresora-troqueladora flexográfica cuya potencia instalada se estima entre 15 y 25 kW (dependiendo colores utilizados y secado necesario), de uso constante. El slitter JT-SLT-1300 también requiere alimentación trifásica 380 V, su potencia instalada es de 5 kW (cortando un ancho max. de 1300mm).
La CTP Flexo Aura 400 y la procesadora AG-1200 requieren una línea monofásica 220 V, con una potencia total de 3 kW y 2 kW respectivamente, ambas son de uso intermitente. La cortadora de bujes Polyroll CT-1500 tambien requiere alimentación monofásica, cuenta con una potencia instalada de 0,75 kW
La iluminación industrial de la planta y el sistema de climatización suman un consumo estimado de 3–5 kW adicionales en operación continua.
El consumo eléctrico total instalado estimado es de 30 a 40 kW. Para la instalación del suministro eléctrico se contará con la red eléctrica del Parque Industrial Pilar, solicitando una potencia de 45 a 55 kVA para absorber los picos de arranque de motores y las variaciones de demanda sin riesgo de corte de suministro. Toda la instalación debe realizarse en trifásica 380 V con derivación monofásica 220 V para los equipos de pre-prensa.
Consumo de agua
El único equipo que requiere agua de red en el proceso productivo es la procesadora AG-1200, utilizada exclusivamente para el lavado de planchas fotopoliméricas. El consumo por ciclo de lavado se estima entre 5 y 10 litros, algo insignificante para una planta industrial. El suministro será tomado de la red del Parque Industrial Pilar.
El efluente del lavado de planchas es agua con polímero proveniente de las planchas fotopolimérica, sin solventes, ya que las planchas digitales utilizadas en el Aura 400 son de procesado al agua. Esto simplifica la gestión del residuo: el efluente puede conducirse directamente al desagüe industrial del parque. Esta condición representa una ventaja adicional frente a los sistemas de planchas de lavado a solvente, que requieren una gestión de residuos más compleja. El resto de los equipos de la planta no consume agua en el proceso productivo.
Consumo de aire comprimido
Requieren aire comprimido los siguientes equipos:
- Cortadora de bujes Polyroll CT-1500.
- Máquina flexográfica ECOO ZBS 320.
- Slitter JT-SLT-1300.
La demanda queda cubierta con la capacidad industrial estándar de 6 a 8 bar. La planta se conectará a la red de aire comprimido del Parque Industrial Pilar, eliminando la necesidad de adquirir y mantener un compresor propio.
Mantenimiento y medios de control. Descripción de los sistemas de seguridad
Mantenimiento
| Equipo | Frecuencia | Tarea |
|---|---|---|
| Máquina flexográfica | Diario | Limpieza de cubetas y rodillos anilox con producto específico UV. |
| Semanal | Verificación de tensiones de rebobinado. Inspección visual de lámparas UV. | |
| Mensual | Lubricación de guías y rodamientos. Inspección de correas y transmisiones. Calibración de la cámara de inspección. | |
| Semestral | Reemplazo de lámparas UV. Revisión completa del sistema neumático. | |
| Anual | Revisión general de motores, ejes y sellos. Calibración de tensiones y presiones. | |
| CTP Aura 400S | Semanal | Limpieza de la superficie del tambor y del área de carga de plancha. |
| Mensual | Verificación de la potencia del láser. | |
| Anual | Revisión completa de canales láser, sistema de vacío y software. | |
| Procesadora AG-1200 | Semanal | Limpieza de la batea de lavado. Cambio o filtrado del líquido si está saturado de polímero. |
| Semestral | Reemplazo de lámparas UV. | |
| Slitter JT-SLT-1300 | Diario | Limpieza de restos adhesivos. Verificación visual de los ejes neumáticos de expansión. Verificación de precisión de corte. |
| Semanal | Inspección de cuchillas: filo y posición. | |
| Mensual | Lubricación de rodamientos. Verificación de la presión de los ejes neumáticos de 3" | |
| Cortadora de bujes CT-1500 | Semanal | Inspección de cuchilla neumática. |
| Mensual | Verificación de presión de trabajo del circuito neumático. |
Sistemas de seguridad
| Riesgo identificado | Medida de seguridad |
|---|---|
| Incendio en zona de tintas UV | Matafuegos CO₂ (clase C/B) a ≤ 10 m del puesto de tintas. Almacenamiento de tintas en armario metálico ventilado separado de la prensa. Prohibido fumar o trabajar con llamas en el área de producción. |
| Incendio eléctrico | Matafuegos CO₂ clase C en cada tablero eléctrico. Inspección anual de instalación eléctrica por electricista matriculado. Disyuntores diferenciales en todos los circuitos. |
| Incendio en depósito de materias primas | Matafuego polvo ABC ≥ 10 kg en acceso al depósito. Separación de materiales inflamables. Señalización de salida de emergencia. Distancia de seguridad entre depósito y zona de producción. |
| Radiación UV | EPP: gafas protectoras UV. Pantallas físicas sobre lámparas UV. Prohibido observar directamente la fuente UV encendida. |
| Atrapamiento en partes móviles | Guardas físicas sobre rodillos de arrastre, zona de troquelado y bobinadores. Parada de emergencia (botón rojo) accesible desde cualquier posición de operación. Señalización de zona de peligro. |
| Contacto con tintas y barnices UV | Guantes de nitrilo para manipulación de tintas. Lavaojos de emergencia a ≤ 10 m del puesto de tintas. Hojas de Datos de Seguridad de todas las tintas disponibles y accesibles en planta. |
| Corte con cuchillas | Guantes anticorte para cambio de cuchillas. Procedimiento escrito de bloqueo y etiquetado (LOTO): desenergizar y bloquear antes de cualquier intervención en partes cortantes. El procedimiento debe estar visible en el puesto de trabajo. |
| Caída de bobinas y rollos pesados | Prohibido trabajar debajo de cargas suspendidas. Señalización de cargas máximas en estantes y soportes. Capacitación en manejo manual y mecánico de cargas. |
| Plan de evacuación y emergencias | Plano de evacuación visible en todas las zonas. Responsable de evacuación designado. Simulacro anual documentado. Botiquín de primeros auxilios actualizado. Punto de encuentro exterior señalizado. |
Cálculo de desperdicios y capacidades
Balance seccional de materias primas
Bujes de cartón
El proceso comienza cortando los bujes de cartón a la medida que requieran las distintas secciones. Se utilizan dos medidas de buje: los de 320 mm, sobre los que trabaja flexo (con las 3 líneas de etiquetas), y los de 100 mm, sobre los que la troqueladora-rebobinadora rebobina cada rollo individual final.
Para poder realizar los cálculos correspondientes el consumo se adopta el producto estándar definido en el BOM: un rollo de 1.000 etiquetas de 100 × 150 mm. Dado que las etiquetas se fabrican a medida según cada pedido, es imposible calcular de forma exacta. El producto estándar funciona como referencia representativa.
Cálculo de bujes necesarios:
- Área de una etiqueta estándar: 0,100 m × 0,150 m = 0,015 m²
- m² por rollo: 1.000 etiquetas × 0,015 m² = 15 m²/rollo
- Rollos individuales (buje de 100 mm): 400.000 m²/año ÷ 15 m²/rollo = 26.667 bujes de 100 mm/año
- Rollos maestros (buje de 320 mm): cada rollo maestro contiene 3 líneas de etiquetas, por lo que se generan 26.667 ÷ 3 = 8.889 bujes de 320 mm/año
- Total: 26.667 + 8.889 = 35.556 bujes/año
Rendimiento del tubo de cartón de 1.500 mm (cada corte consume 2 mm de espesor de cuchilla):
De un tubo se obtienen 4 bujes de 320 mm (4 × 322 mm = 1.288 mm) y, del sobrante de 212 mm restante, 2 bujes de 100 mm (2 × 102 mm = 204 mm), sobrando 8 mm.
Cada tubo cortado en este modo rinde entonces 4 bujes de 320 mm + 2 bujes de 100 mm.
Los bujes de 100 mm faltantes se obtienen de tubos cortados enteros a esa medida, de los que salen 14 bujes por tubo (14 × 102 mm = 1.428 mm, sobrante 72 mm).
Cálculo de tubos necesarios:
- Tubos para bujes de 320 mm: 8.889 ÷ 4 = 2.223 tubos/año. Estos aportan además 2.223 × 2 = 4.446 bujes de 100 mm.
- Bujes de 100 mm faltantes: 26.667 − 4.446 = 22.221, que requieren 22.221 ÷ 14 = 1.588 tubos/año.
- Total: 2.223 + 1.588 = 3.811 tubos/año
- Alimentación: 3.811 tubos/año × 1.500 mm = 5.716.500 mm/año
- Producción: (8.892 bujes × 320 mm) + (26.678 bujes × 100 mm) = 2.845.440 + 2.667.800 = 5.513.240 mm/año
- Desperdicio no recuperable: 35.570 cortes × 2 mm = 71.140 mm/año
- Desperdicio recuperable: 5.716.500 − 5.513.240 − 71.140 = 132.120 mm/año
| Sección | Alimentación (tubos/año) | Desperdicio NR (mm/año) | Desperdicio R (mm/año) | Producción Seccional (bujes/año) |
|---|---|---|---|---|
| S1 — Cortadora de bujes | 3.811 | 53.336 | 1.413.404 | 8.892 (320mm)
26.678 (100mm) |
Material autoadhesivo
Siguiendo el proceso productivo, este genera dos tipos de pérdida de material autoadhesivo, ambas no recuperables para reingreso al proceso:
- Desperdicio transversal:
La banda de 320 mm de ancho se imprime en un ancho útil de 310 mm (5 mm de borde por lateral para pinzado y guía de banda). Sobre esos 310 mm se disponen 3 columnas de etiquetas de 100 mm de ancho, separadas por 3 pistas de matrix de 2 mm entre sí (estándar de proceso definido con el asesor industrial). El balance transversal resulta:
| Concepto | mm |
|---|---|
| Ancho de bobina jumbo | 320 |
| Bordes exteriores (2 × 5 mm) | − 10 |
| Ancho imprimible neto | 310 |
| Etiquetas útiles (3 × 100 mm) | − 300 |
| Pistas de matrix (3 × 2 mm) | − 6 |
| Remanente lateral | 4 |
| Total descarte transversal | 20 mm sobre 320 mm = 6,25% |
- Desperdicio longitudinal:
Incluye puntas de bobina al inicio y fin de cada jumbo, material descartado por defectos de impresión o troquelado fuera de tolerancia, y material consumido en arranques de registro. No es calculable geométricamente y se estima por referencia del sector flexográfico de banda estrecha.
- Factor resultante:
Se adopta 1,20 en régimen (20% de pérdida sobre producción neta), absorbiendo ambos componentes: 6,25% transversal geométrico + 13,75% longitudinal de proceso estimado. Este factor es consistente con los benchmarks de la industria flexográfica para impresión de etiquetas autoadhesivas en banda estrecha con troquelado rotativo en línea.
Durante la puesta en marcha se adopta 1,30 (30% de pérdida), reflejando el mayor desperdicio por calibración de equipos, ajuste de registros de color y aprendizaje operativo del equipo de producción.
- Desperdicio por cambio de formato (Flexo ECOO-320):
Ocurre diariamente, independientemente del volumen producido. Dato provisto por el fabricante de la prensa: 100 a 300 metros lineales por cambio; se adopta el valor central de 200 m lineales.
Desperdicio diario = 200 m lineales × 0,320 m (ancho bobina jumbo) = 64 m²/día productivo
Desperdicio anual régimen = 64 m²/día × 236 días = 15.104 m²/año
Este desperdicio es recuperable para reciclado externo (maculatura) pero no reingresa al proceso productivo.
El proceso consta de dos secciones operativas. El Slitter JT-SLT-1300 no genera desperdicio propio asignable: su función es transformar bobinas madre (hasta 1.300 mm de ancho) en bobinas hijas de 320 mm, y la pérdida transversal de refile (1,54% según análisis geométrico de la ficha técnica) queda absorbida dentro del factor 1,20 asignado a la Flexo como sección generadora de valor. Todo el desperdicio cuantificable del proceso se origina en la Sección 3 y 4.
Asignación por sección
- S3 — Flexo: 13,75% × 400.000 = 55.000 + 15.104 (formato) = 70.104 m²/año
- S4 — Troqueladora: 6,25% × 400.000 = 25.000 m²/año (esqueleto/matrix)
| Sección | Alimentación (m²/año) | Desperdicio NR (m²/año) | Desperdicio R (m²/año) | Producción Seccional (m²/año) |
|---|---|---|---|---|
| S2 — Cortadora de jumbo | 495.104 | 0 | 0 | 495.104 |
| S3 — Flexo (impresión) | 495.104 | 70.104 | 0 | 425.000 |
| S4 — Troquelado y rebobinado | 425.000 | 25.000 | 0 | 400.000 |
| TOTALES | 495.104 | 95.104 | 0 | 400.000 |
- Volumen total ingresado en la primera sección operativa de material autoadhesivo: 495.104 m²/año
- Consumo real de materia prima: 495.104 m²/año (no existen desperdicios recuperables que reingresen al proceso)
- Porcentaje de desperdicio operativo y real en función de la producción: 95.104 / 400.000 × 100 = 23,78%
Ritmo de Trabajo
Régimen laboral: 1 turno diario de 8 horas. Días activos/año: 236 días (340 días totales - 104 dias de fin de semana).
Horas activas/año de las maquinas operativas:
236 dias/año x 8 h/turno = 1.888 h/año
Horas/año trabajadas por cada operario:
Turno fijo único, sin rotación: 1.888 h/año por operario.
Capacidad real anual de la maquinaria de cada sección
Tiempos de paro por sección:
| Sección | Alistamiento (min/día) | Mantenimiento (min/día) | Paradas (min/día) | Total paro (min/día) | Total paro (h/año) |
|---|---|---|---|---|---|
| S1 — Cortadora de bujes | 20 | 10 | 10 | 40 | 157,33 |
| S2 — Cortadora de jumbo | 60 | 20 | 30 | 110 | 432,67 |
| S3 — Flexo | 90 | 30 | 30 | 150 | 590,00 |
| S4 — Troqueladora | 40 | 20 | 20 | 80 | 314,67 |
Cálculo de capacidades:
| Sección | Vel. real (bujes/h) | CT/año (bujes/año) | Rend. Op. (%) | CR/año (bujes/año) |
|---|---|---|---|---|
| S1 — Cortadora de bujes | 500 | 944.000 | 91,67% | 865.333 |
Desarrollo de cálculos Cortadora de bujes:
- CT/h = 500 bujes/h
- CT/año = 500 bujes/h × 1.888 h/año = 944.000 bujes/año
- Horas de paro/año = 40 min/día / 60 × 236 días = 157,33 h/año
- CO = (1.888 − 157,33) / 1.888 = 91,67 %
- CR/año = 500 bujes/h × 1.730,67 h = 865.333 bujes/año
| Sección | Vel. teórica (m/min) | Vel. real (m/min) | Ancho (m) | CT/h (m²/h) | CT/año (m²/año) | Rend. Op. (%) | CR/año (m²/año) |
|---|---|---|---|---|---|---|---|
| S2 — Cortadora de jumbo | 200 | 150 | 0,320 | 2.880 | 5.437.440 | 77,08% | 4.191.360 |
| S3 — Flexo | 60 | 40 | 0,310 | 744 | 1.404.672 | 68,75% | 965.712 |
| S4 — Troqueladora | 80 | 50 | 0,310 | 930 | 1.755.840 | 83,33% | 1.463.200 |
El ajuste de velocidades se realiza según la máquina:
- Flexo: la velocidad máxima es de 60 m/min en caso de usar un solo color, la situación normal sería utilizar 3-4 colores + barniz. Esto implica la necesidad de disminuir la velocidad de impresión para garantizar la calidad de transferencia de cada componente al material autoadhesivo.
- Slitter: Al ser una máquina pensada para una empresa de escala mayor por más que sea entrada de gama no es necesario exprimirla al máximo de sus capacidades. Con la velocidad adoptada es suficiente.
- Troqueladora: la velocidad máxima de troquelado es de 80 m/min, pero el troquelado rotativo requiere una velocidad controlada para garantizar el corte preciso de la silueta de la etiqueta sin perforar el liner y el correcto despellejado del esqueleto. Por eso se adopta una velocidad real inferior a la nominal.
Desarrollo de cálculos Slitter:
- CT/h = 150 m/min × 60 min/h × 0,320 m = 2.880 m²/h
- CT/año = 2.880 m²/h × 1.888 h/año = 5.437.440 m²/año
- Horas de paro/año = 110 min/día / 60 × 236 días = 432,67 h/año
- CO = (1.888 − 432,67) / 1.888 = 77,1 %
- CR/año = 2.880 m²/h × 1.455,33 h = 4.191.360 m²/año
Desarrollo de cálculos Flexo:
- CT/h = 40 m/min × 60 min/h × 0,310 m = 744 m²/h
- CT/año = 744 m²/h × 1.888 h/año = 1.404.672 m²/año
- Horas de paro/año = 150 min/día / 60 × 236 días = 590,00 h/año
- CO = (1.888 − 590,00) / 1.888 = 68,75%
- CR/año = 744 m²/h × 1.298,00 h = 965.712 m²/año
Desarrollo de cálculos Troqueladora:
- CT/h = 50 m/min × 60 min/h × 0,310 m = 930 m²/h
- CT/año = 930 m²/h × 1.888 h/año = 1.755.840 m²/año
- Horas de paro/año = 80 min/día / 60 × 236 días = 314,67 h/año
- CO = (1.888 − 314,67) / 1.888 = 83,33 %
- CR/año = 930 m²/h × 1.573,33 h = 1.463.200 m²/año
Cantidad de máquinas operativas por sección, capacidad real por sección y aprovechamiento
| Sección | Programa anual (bujes/año) | CR/máquina (bujes/año) | N.° máq. | CR sección (bujes/año) | Aprovechamiento (%) |
|---|---|---|---|---|---|
| S1 — Cortadora de bujes | 35.570 | 865.333 | 1 | 865.333 | 4,11 % |
| Sección | Programa anual (m²/año) | CR/máquina (m²/año) | N.° máq. | CR sección (m²/año) | Aprovechamiento (%) |
|---|---|---|---|---|---|
| S2 — Cortadora de jumbo | 495.104 | 4.191.360 | 1 | 4.191.360 | 11,8 % |
| S3 — Flexo | 425.000 | 965.712 | 1 | 965.712 | 44,0 % |
| S4 — Troqueladora | 400.000 | 1.463.200 | 1 | 1.463.200 | 27,3 % |
Análisis
Si bien los números de aprovechamiento son bajos tienen una explicación:
- Flexo: en un estudio utilizando 10 maquinas flexográficas se obtuvo un OEE promedio de 43%. Algo en línea con lo obtenido. [10]
- Slitting: Esta máquina esta pensada para empresas ya establecidas, pero al adquirirla el proyecto gana una ventaja significativa en la compra de materia prima, compensando el bajo aprovechamiento.
Cuello de Botella
El cuello de botella es la máquina flexográfica ya que cuenta con el mayor aprovechamiento de un 44%.
Determinación de la evolución de las mercaderías
Tiempos de entrega y envió de las mercaderías
Entrega de producto terminado a clientes
Frecuencia de entrega: semanal, con despacho mediante vehículo utilitario propio a clientes del corredor GBA Norte y CABA, para quienes la disponibilidad inmediata de etiquetas es crítica para la continuidad de sus líneas de envasado.
Ciclo de elaboración interno (MP en almacén → PT listo para despacho): 2 días hábiles. Este valor surge del análisis del cursograma analítico del proyecto, contemplando las etapas de preprensa, corte de jumbo (Slitter JT-SLT-1300), impresión y troquelado (Flexo ECOO-320), control de calidad en línea, empaque y paletizado. Es consistente con referencias del sector para imprentas flexográficas de banda estrecha.
Stock de seguridad de Producto Terminado: 0 semanas. La producción continua en régimen L-V y el ciclo corto de elaboración permiten prescindir de stock de seguridad de PT.
Tamaños y frecuencias de compras
Abastecimiento de materia prima (bobina Jumbo)
El material base (jumbo de papel ilustración autoadhesivo con liner siliconado) es un insumo 100% importado. La producción local de materiales autoadhesivos ha desaparecido en Argentina con el cierre de la planta de Avery Dennison en 2025, por lo que el abastecimiento se realiza íntegramente desde proveedores del exterior (China o Brasil).
Tiempo de reposición (lead time de importación): 45 a 60 días hábiles desde la colocación del pedido hasta la disponibilidad del material en planta, incluyendo fabricación, embarque marítimo, tránsito, despacho aduanero y transporte interno.
Frecuencia de compra: mensual (12 compras/año). Esta frecuencia permite amortizar los costos fijos de logística internacional (flete marítimo, seguro, despachante de aduana) y es consistente con los tiempos de reposición del proveedor.
Stock de seguridad de MP: equivalente a 45 días de consumo en régimen. Este colchón cubre la variabilidad máxima del lead time de importación y los riesgos propios del contexto argentino: demoras aduaneras, restricciones a importaciones y volatilidad cambiaria. Se mantiene constante a lo largo de toda la vida útil del proyecto.
Consumo diario en régimen = 495.104 m²/año ÷ 236 días = 2.097,90 m²/día
Lote de compra mensual en régimen = 495.104 ÷ 12 = 41.259 m²/compra
Stock de seguridad de MP = 2.097,90 × 45 días = 94.405 m²
Stock promedio de MP = Stock de Seguridad + Lote de Compra / 2 = 94.405 + 41.259/2 = 115.035 m²
Cálculos
Producción durante la vida útil del proyecto
Producción mensual de referencia en régimen: 400.000 / 12 = 33.333 m²/mes
Durante los primeros 3 meses (puesta en marcha) la producción se establece en el 50% de la producción mensual de régimen, reflejando la captación progresiva de clientes.
| Mes | Ritmo inicio (%) | Producción mensual (m²) |
|---|---|---|
| 1 (PM) | 50% | 16.667 |
| 2 (PM) | 50% | 16.667 |
| 3 (PM) | 50% | 16.667 |
| Total PM (3 meses) | 50.000 | |
| Meses 4 a 12 (régimen) | 100% | 300.000 |
| TOTAL AÑO 1 | 350.000 |
Producción Años 2 a 5 (régimen pleno): 400.000 m²/año
Stock promedio de producto terminado
Semanas activas/año: 236 días ÷ 5 días/semana = 47,2 semanas/año
Producción semanal en régimen: 400.000 / 47,2 = 8.475 m²/semana
Stock máximo PT (Smax): producción acumulada de 1 semana = 8.475 m²
Stock de seguridad PT (SS): 0 m²
Stock Promedio PT = (Smax − SS) / 2 = (8.475 − 0) / 2 = 4.237 m²
Este stock se forma durante la puesta en marcha, se mantiene constante y permanentemente renovado a lo largo del horizonte del proyecto.
Evolución de las ventas durante la vida útil
Ventas Año 1 = Producción Año 1 − Stock Promedio PT = 350.000 − 4.237 = 345.763 m²
Ventas Años 2 a 5 = Producción régimen = 400.000 m²/año
El stock promedio de PT ya fue descontado en el Año 1 al momento de su constitución. En los años siguientes el stock se mantiene constante y permanentemente renovado; no corresponde restarlo nuevamente.
Consumo de materia prima para programa de producción y formación de la mercadería en curso
a) MP para la producción realizada — Año 1:
El consumo se divide en dos tramos con factores de desperdicio diferenciados:
| Tramo | Producción neta (m²) | Factor desperdicio | Consumo MP (m²) |
|---|---|---|---|
| Puesta en marcha (3 meses) | 50.000 | 1,30 | 65.000 |
| Régimen (meses 4 a 12) | 300.000 | 1,20 | 360.000 |
| Total MP para producción Año 1 | 350.000 | — | 425.000 |
DNR de proceso Año 1 = 425.000 − 350.000 = 75.000 m²
Desperdicio por cambios de formato Año 1 = 64 m²/día × 236 días = 15.104 m²
(Ocurre todos los días productivos, independientemente del período.)
b) MP para la mercadería en curso y semielaborada:
El ciclo de elaboración de 2 días hábiles implica que en todo momento existe material en proceso dentro de la línea. El volumen de MP requerido para alimentar este proceso en régimen es:
Consumo diario régimen = 495.104 m²/año ÷ 236 días = 2.097,90 m²/día
Mercadería en Curso y Semielaborada = 2.097,90 × 2 días = 4.196 m²
Este volumen se forma en el Año 1, se activa como activo de trabajo en proceso, y se mantiene permanentemente renovado en los años siguientes sin requerir inversión adicional de MP.
c) Consumo total de MP Año 1:
| Concepto | m² MP |
|---|---|
| MP para producción de proceso | 425.000 |
| MP por cambios de formato | 15.104 |
| Mercadería en Curso y Semielaborada | 4.196 |
| TOTAL CONSUMO MP AÑO 1 | 444.300 |
d) Consumo MP Años 2 a 5 (régimen):
| Concepto | Cálculo | m² MP |
|---|---|---|
| MP para producción de proceso | 400.000 × 1,20 | 480.000 |
| MP por cambios de formato | 64 m²/día × 236 días | 15.104 |
| TOTAL CONSUMO MP RÉGIMEN (Años 2–5) | — | 495.104 |
La mercadería en curso no se suma en los años de régimen: ya está constituida desde el Año 1 y se renueva dentro del flujo normal de producción.
DNR total régimen = 495.104 − 400.000 = 95.104 m²/año
Stock promedio de materia prima y programa de compras
a) Stock promedio de MP en régimen:
| Concepto | Cálculo | Resultado |
|---|---|---|
| Consumo diario régimen | 495.104 ÷ 236 días | 2.097,90 m²/día |
| Lote de compra mensual | 495.104 ÷ 12 meses | 41.259 m²/mes |
| Stock de seguridad (45 días) | 2.097,90 × 45 | 94.405 m² |
| Stock promedio MP (régimen) | 94.405 + 41.259/2 | 115.035 m² |
b) Stock inicial de MP — Año 0:
En el Año 0 (período de instalación) no se adquiere el stock promedio de régimen completo. Se constituye únicamente el stock mínimo necesario para iniciar la producción el primer día del Año 1: equivalente a 1 mes de consumo durante la puesta en marcha (producción al 50% del régimen).
Consumo diario puesta en marcha = 2.097,90 × 50% = 1.048,95 m²/día
Días hábiles por mes = 236 / 12 = 19,7 días
Stock inicial Año 0 = 1.048,95 × 19,7 = 20.629 m²
Este volumen garantiza el abastecimiento de los primeros días de producción mientras se gestiona y recepciona el primer lote de compra importado del Año 1.
c) Programa de compras:
Compra MP = Consumo MP del período + Stock Promedio MP (final) − Stock Promedio MP (inicial)
Año 0: Constitución del stock inicial mínimo previo al inicio de la producción.
Compra Año 0 = 20.629 m²
Año 1: El stock sube desde el nivel inicial (20.629 m²) hasta el stock promedio de régimen (115.035 m²). La diferencia se incorpora durante el Año 1.
Compra Año 1 = 444.300 + 115.035 − 20.629 = 538.706 m²
Años 2 a 5: Stock promedio estable. Compra = Consumo exacto del período.
Compra Años 2–5 = 495.104 m²/año
Cuadro de evolución de las mercaderías (CEM)
| Concepto | Unidad | Año 0 | Año 1 | Años 2 a 5 |
|---|---|---|---|---|
| VENTAS | m² PT | — | 345.763 | 400.000 |
| Stock Promedio Producto Terminado | m² PT | — | 4.237 | 4.237 |
| PRODUCCIÓN | m² PT | — | 350.000 | 400.000 |
| Desperdicio No Recuperable (proceso) | m² MP | — | 75.000 | 95.104 |
| Desperdicio por cambios de formato | m² MP | — | 15.104 | 15.104 |
| Mercadería en Curso y Semielaborada | m² MP | — | 4.196 | 4.196 |
| CONSUMO DE MATERIA PRIMA | m² MP | — | 444.300 | 495.104 |
| Stock Promedio Materia Prima | m² MP | 20.629 | 115.035 | 115.035 |
| COMPRA DE MATERIA PRIMA | m² MP | 20.629 | 538.706 | 495.104 |
Determinación del personal

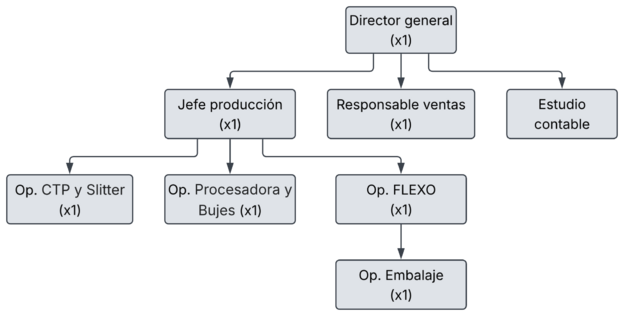

Organigrama de toda la empresa
La estructura organizacional del proyecto responde a las necesidades operativas de una empresa productora de etiquetas autoadhesivas industriales de mediana escala.
Régimen laboral: 1 turno diario fijo diurno, lunes a viernes, 8 horas/día (236 días activos/año = 1.888 horas/año por trabajador). Marco normativo: LCT, Ley N° 11.544, CCT N° 541/08 (Industria Gráfica).
La organización se articula en tres grandes áreas funcionales: Producción y Logística, Comercialización, y Administración y Gestión. La Dirección General es ejercida por el titular del proyecto, quien asume también las funciones de gestión de compras y relaciones con proveedores internacionales, dado el carácter crítico del abastecimiento de insumos importados. La gestión contable, impositiva y de liquidación de haberes se terceriza con un estudio contable externo, modalidad recomendada para empresas pyme de esta escala.

| Área | Puesto | Cantidad |
|---|---|---|
| Dirección | Director General | 1 |
| Producción y Logística | Jefe de Producción | 1 |
| Producción y Logística | Operario de Preprensa: CTP y Slitter | 1 |
| Producción y Logística | Operario de Preprensa: Procesadora y Corte de Bujes | 1 |
| Producción y Logística | Operario de Flexo | 1 |
| Producción y Logística | Operario de Embalaje y Despacho | 1 |
| Comercial | Responsable de Ventas | 1 |
| Administración y Gestión | Estudio Contable (tercerizado) | — |
Descripción de los Puestos de Trabajo
DIRECTOR GENERAL
Área: Dirección
Supervisa a: Jefe de Producción, Responsable de Ventas, Estudio Contable
Misión del puesto: Conducir la empresa en todas sus dimensiones estratégicas, operativas y comerciales. Es el responsable final de la viabilidad del proyecto y de la toma de decisiones de inversión, financiamiento y expansión.
JEFE DE PRODUCCIÓN
Área: Producción y Logística
Dependencia jerárquica: Director General
Supervisa a: Operario de Preprensa (×2), Operario de Flexo, Operario de Embalaje y Despacho
Misión del puesto: Planificar, coordinar y controlar la totalidad del proceso productivo, desde el ingreso de materia prima hasta el despacho del producto terminado, asegurando el cumplimiento del programa de producción, los estándares de calidad y las normas de seguridad e higiene.
OPERARIO DE PREPRENSA: CTP y Slitter (Puesto 1)
Área: Producción y Logística
Dependencia jerárquica: Jefe de Producción
Equipo a cargo: EcoFlex Aura 400S (CTP) — JT-SLT-1300 (Slitter / cortadora de bobina jumbo)
Misión del puesto: Ejecutar las etapas de preparación de arte e imagen (preprensa digital) y el corte de bobinas madre en bobinas hijas aptas para la entrada de la prensa flexográfica.
OPERARIO DE PREPRENSA: Procesadora de Fotopolímeros y Corte de Bujes (Puesto 2)
Área: Producción y Logística
Dependencia jerárquica: Jefe de Producción
Equipo a cargo: AG-1200 (procesadora de fotopolímeros) — Polyroll CT-1500 (cortadora de bujes)
Misión del puesto: Ejecutar el revelado, lavado y curado de las planchas fotopoliméricas generadas por el CTP, y preparar los núcleos de cartón (bujes) necesarios para el rebobinado del producto terminado.
OPERARIO DE FLEXO
Área: Producción y Logística
Dependencia jerárquica: Jefe de Producción
Equipo a cargo: ECOO-320 (prensa flexográfica con troquelado rotativo en línea)
Misión del puesto: Operar la prensa flexográfica ECOO-320 para ejecutar la impresión multicolor y el troquelado rotativo en línea de etiquetas autoadhesivas, controlando la calidad del producto en proceso y optimizando el rendimiento de la máquina dentro de los parámetros de velocidad real de operación establecidos.
OPERARIO DE EMBALAJE Y DESPACHO
Área: Producción y Logística
Dependencia jerárquica: Jefe de Producción
Misión del puesto: Ejecutar las operaciones de acondicionamiento final del producto terminado (control de calidad de salida, empaque y paletizado) y coordinar la preparación de los despachos semanales a clientes.
RESPONSABLE DE VENTAS
Área: Comercial
Dependencia jerárquica: Director General
Misión del puesto: Gestionar la cartera de clientes activos y el desarrollo de nuevos clientes en el segmento de empresas industriales del corredor GBA Norte y CABA, asegurando el cumplimiento del plan de ventas de 400.000 m²/año en régimen.
ESTUDIO CONTABLE (SERVICIO TERCERIZADO)
Área: Administración y Gestión
Dependencia funcional: Director General
Alcance del servicio: Liquidación de sueldos y jornales (CCT N° 541/08 y LCT), presentación de declaraciones juradas impositivas (IVA, Ganancias, Ingresos Brutos), gestión previsional (AFIP/ARCA), registración contable y confección de estados contables anuales. La tercerización de esta función es consistente con el tamaño PyME del proyecto y permite mantener la dotación propia en el mínimo necesario para la operación.
Calificación y formación necesaria de los operadores
| Puesto | Formación mínima requerida | Experiencia | Competencias específicas |
|---|---|---|---|
| Director General | Título universitario (Ing. Industrial, Lic. en Administración o afín) | Mínimo 5 años en gestión de PyMEs industriales o empresas gráficas | Planificación estratégica, gestión de importaciones, negociación con clientes industriales |
| Jefe de Producción | Técnico mecánico, electromecánico o gráfico (título terciario/universitario deseable) | Mínimo 3 años en planta de impresión o industria gráfica | Lectura de fichas técnicas de máquinas, planificación de producción, mantenimiento preventivo, control de calidad en proceso |
| Operario Preprensa: CTP y Slitter | Secundario técnico completo (orientación gráfica o electromecánica) | 1–2 años en preprensa gráfica o manejo de cortadoras industriales | Manejo de sistemas CTP, operación de cortadoras de bobina, control dimensional básico |
| Operario Preprensa: Procesadora y Bujes | Secundario técnico completo | 1–2 años en industria gráfica o procesos fotoquímicos | Manejo de procesadoras de fotopolímeros, comprensión de ciclos batch, operación de cortadoras neumáticas |
| Operario de Flexo | Secundario técnico completo (orientación gráfica preferente) | Mínimo 2–3 años como operario de prensa flexográfica de banda estrecha | Montaje de planchas fotopoliméricas, ajuste de registro multicolor, operación de troquelado rotativo, lectura de densitómetro, manejo de tintas UV |
| Operario de Embalaje y Despacho | Secundario completo | 1 año en logística o depósito industrial | Manejo de autoelevador (deseable), control de inventario, preparación de documentación de despacho |
| Responsable de Ventas | Terciario o universitario en Comercialización, Marketing o afín | Mínimo 2 años en ventas B2B a empresas industriales | Conocimiento del sector de envases y etiquetas, manejo de CRM, elaboración de presupuestos técnico-comerciales |
Listado de equipos auxiliares, muebles y útiles
Una vez definidas las máquinas principales del proceso productivo, la distribución en planta y la estructura organizacional de la empresa, resulta necesario identificar los equipos auxiliares, muebles y útiles requeridos para garantizar el correcto funcionamiento de las distintas áreas.
Estos elementos complementan las actividades de producción, comercialización y administración, facilitando el movimiento interno de materiales, el almacenamiento, la seguridad de los trabajadores y el desarrollo de las tareas administrativas y comerciales. Su dimensionamiento se realizó considerando que el proyecto corresponde a una PyME con una única línea de producción y un turno de trabajo diario.
7.1 Área de Producción
El área de Producción requiere equipos auxiliares destinados principalmente al movimiento interno de materiales, almacenamiento y seguridad, además del mobiliario y útiles necesarios para las tareas de mantenimiento y operación.
Equipos auxiliares
1. Autoelevador eléctrico
- Cantidad: 1 unidad.
- Criterio de dimensionamiento: Se dimensiona un único autoelevador debido a que la planta contará con una sola línea de producción y el volumen de materiales a manipular puede ser abastecido por un único equipo.
- Función: Transportar bobinas de materia prima, pallets y productos terminados dentro de la planta.
- Justificación técnica: Permite reducir los tiempos de carga y descarga, optimizar el flujo interno de materiales y disminuir el esfuerzo físico del personal.
2. Zorra hidráulica
- Cantidad: 1 unidad.
- Criterio de dimensionamiento: El movimiento interno previsto puede realizarse eficientemente mediante una única zorra hidráulica.
- Función: Traslado manual de pallets y materiales entre los distintos sectores.
- Justificación técnica: Complementa el trabajo del autoelevador y facilita las tareas de abastecimiento de la línea de producción.
3. Estanterías metálicas industriales
- Cantidad: Según la capacidad de almacenamiento requerida.
- Criterio de dimensionamiento: La cantidad dependerá del stock de materia prima y producto terminado definido para la operación.
- Función: Almacenar bobinas, insumos y productos terminados.
- Justificación técnica: Permiten optimizar el uso del espacio disponible, mantener el orden del depósito y proteger los materiales almacenados.
4. Carro porta bobinas
- Cantidad: 1 unidad.
- Criterio de dimensionamiento: Se requiere un carro para abastecer la única línea de producción prevista.
- Función: Transportar y posicionar bobinas durante el proceso productivo.
- Justificación técnica: Facilita la manipulación del material y reduce el riesgo de deterioro de las bobinas.
5. Balanza industrial
- Cantidad: 1 unidad.
- Criterio de dimensionamiento: Se considera suficiente un único equipo para controlar todas las entradas y salidas de materiales.
- Función: Verificar el peso de materias primas y productos terminados.
- Justificación técnica: Contribuye al control de inventarios y a la verificación de los pedidos despachados.
6. Matafuegos
- Cantidad: Según normativa vigente.
- Criterio de dimensionamiento: La cantidad será determinada conforme a la superficie de la planta y a la legislación vigente en materia de Seguridad e Higiene.
- Función: Combatir principios de incendio.
- Justificación técnica: Constituyen un elemento obligatorio para proteger a las personas, las instalaciones y los bienes de la empresa.
7. Botiquín de primeros auxilios
- Cantidad: 1 unidad.
- Criterio de dimensionamiento: Se prevé un botiquín accesible para todo el personal de producción.
- Función: Brindar asistencia inmediata ante accidentes menores.
- Justificación técnica: Permite responder rápidamente frente a incidentes laborales y constituye un elemento básico de seguridad.
8. Elementos de Protección Personal
- Cantidad: Un juego completo por cada operario de producción.
- Criterio de dimensionamiento: La cantidad definitiva será igual al número de operarios.
- Función: Proteger al personal durante la ejecución de las tareas productivas.
- Justificación técnica: Reducen los riesgos laborales y permiten cumplir con la normativa vigente en materia de Higiene y Seguridad.
Muebles
1. Banco de trabajo
- Cantidad: 1 unidad.
- Criterio de dimensionamiento: Se dispone un único banco para realizar tareas de mantenimiento preventivo y correctivo.
- Función: Servir de apoyo para trabajos de mantenimiento.
- Justificación técnica: Facilita las tareas de reparación y ajuste de los equipos de producción.
2. Lockers
- Cantidad: Un locker por cada operario de producción.
- Criterio de dimensionamiento: La cantidad dependerá de la dotación definitiva de operarios.
- Función: Guardar pertenencias personales y elementos de trabajo.
- Justificación técnica: Favorecen el orden, la higiene y las condiciones adecuadas de trabajo.
Útiles
1. Herramientas de mantenimiento
- Cantidad: 1 juego.
- Criterio de dimensionamiento: Un único juego resulta suficiente para las tareas de mantenimiento de una línea de producción.
- Función: Realizar tareas de ajuste, reparación y mantenimiento preventivo.
- Justificación técnica: Permiten mantener la maquinaria en condiciones óptimas de funcionamiento y minimizar tiempos de parada.
7.2 Área de Comercialización
El área de Comercialización dispone del equipamiento necesario para la atención de clientes, elaboración de presupuestos y seguimiento de ventas.
Equipos auxiliares
1. Computadora
- Cantidad: 1 unidad.
- Criterio de dimensionamiento: Se asigna una computadora al Responsable de Ventas.
- Función: Gestión comercial, elaboración de presupuestos y seguimiento de clientes.
- Justificación técnica: Constituye la principal herramienta para la administración de las ventas.
2. Teléfono
- Cantidad: 1 unidad.
- Criterio de dimensionamiento: Una línea telefónica resulta suficiente para el área comercial.
- Función: Comunicación con clientes y proveedores.
- Justificación técnica: Facilita la coordinación comercial y la atención de consultas.
3. Impresora multifunción
- Cantidad: 1 unidad.
- Criterio de dimensionamiento: Un equipo cubre las necesidades de impresión y digitalización de documentos.
- Función: Imprimir presupuestos, órdenes de compra y documentación comercial.
- Justificación técnica: Permite gestionar la documentación del área de forma eficiente.
Muebles
1. Escritorio
- Cantidad: 1 unidad.
- Criterio de dimensionamiento: Corresponde al puesto del Responsable de Ventas.
- Función: Puesto de trabajo.
- Justificación técnica: Proporciona un espacio adecuado para desarrollar las tareas comerciales.
2. Mesa de reuniones
- Cantidad: 1 unidad.
- Criterio de dimensionamiento: Se prevé un espacio para reuniones con clientes y proveedores.
- Función: Realizar reuniones comerciales.
- Justificación técnica: Favorece la atención profesional de clientes y las negociaciones.
3. Sillas
- Cantidad: 4 unidades.
- Criterio de dimensionamiento: Una para el Responsable de Ventas y tres para visitantes.
- Función: Brindar comodidad durante reuniones.
- Justificación técnica: Permiten realizar reuniones comerciales en condiciones adecuadas.
Útiles
1. Elementos de oficina
- Cantidad: Según necesidad.
- Criterio de dimensionamiento: Se repondrán de acuerdo con el volumen de documentación generado.
- Función: Elaboración y organización de documentación comercial.
- Justificación técnica: Incluyen carpetas, biblioratos, hojas, lapiceras y demás insumos necesarios para la operatoria diaria.
7.3 Área de Administración y Dirección
Las funciones administrativas internas serán desarrolladas por el Director General, mientras que las tareas contables, impositivas y de liquidación de haberes serán tercerizadas mediante un estudio contable externo. Por este motivo, el equipamiento administrativo se limita al puesto de Dirección.
Equipos auxiliares
1. Computadora
- Cantidad: 1 unidad.
- Criterio de dimensionamiento: Se asigna una computadora al Director General.
- Función: Gestión administrativa, financiera y planificación.
- Justificación técnica: Permite desarrollar las actividades de dirección y control de la empresa.
2. Teléfono
- Cantidad: 1 unidad.
- Criterio de dimensionamiento: Una línea resulta suficiente para la coordinación institucional.
- Función: Comunicación con clientes, proveedores y organismos externos.
- Justificación técnica: Facilita la gestión administrativa y la toma de decisiones.
Muebles
1. Escritorio
- Cantidad: 1 unidad.
- Criterio de dimensionamiento: Corresponde al puesto del Director General.
- Función: Puesto de trabajo.
- Justificación técnica: Brinda un espacio adecuado para desarrollar las tareas de dirección.
2. Silla ergonómica
- Cantidad: 1 unidad.
- Criterio de dimensionamiento: Una silla para el puesto de Dirección.
- Función: Permitir el desarrollo de las tareas administrativas.
- Justificación técnica: Favorece la ergonomía y el confort durante la jornada laboral.
3. Archivador metálico
- Cantidad: 1 unidad.
- Criterio de dimensionamiento: Un archivador resulta suficiente para la documentación interna de la empresa.
- Función: Almacenamiento de documentación administrativa.
- Justificación técnica: Facilita el orden y la conservación de la documentación.
Útiles
1. Elementos de oficina
- Cantidad: Según necesidad.
- Criterio de dimensionamiento: Se repondrán según el consumo habitual del área.
- Función: Desarrollo de las tareas administrativas.
- Justificación técnica: Comprenden hojas, lapiceras, carpetas, abrochadoras, perforadoras y demás insumos de oficina necesarios para el funcionamiento diario.
Anteproyecto de planta

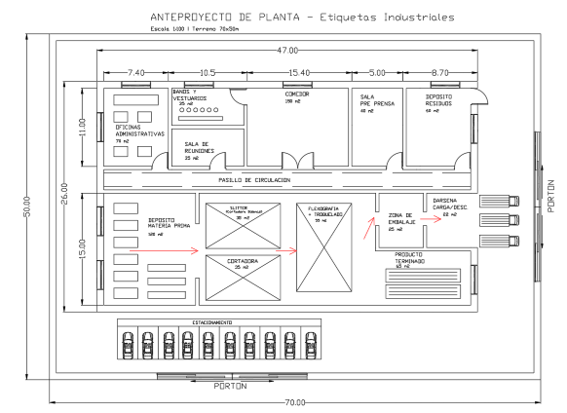

Plano de la planta y recorrido de materiales
En cuanto al plano de la planta, obtuvimos el terreno total mediante mediciones aproximadas que terminaron en el valor de 50mx70m. Las flechas en rojo indican el camino de los materiales iniciando en el deposito y terminando en la zona de descarga.

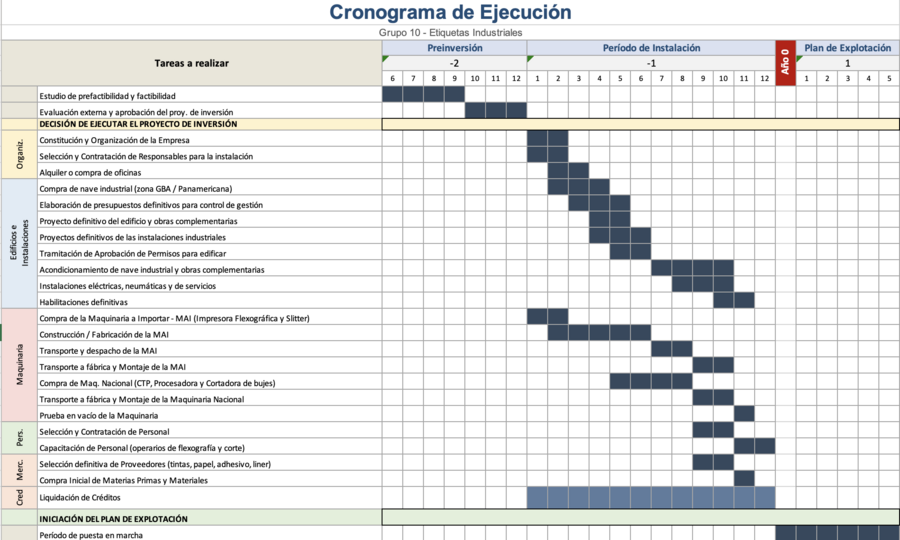

Cronograma de ejecución

Bibliografía
[1] https://parqueindustrialpilar.com/acerca-de/
[2] https://www.pigarin.com.ar/
[4] https://parquesindustriales.com.ar/parque?id=55702
[6] https://www.jotamachinery.com/products/jt-slt-1300-automatic-paper-slitting-rewinding-machine.html
[7] https://leftech.com.ar/producto/flexo-aura-400/
[8] https://www.industrias-ag.com.ar/procesadora-de-fotopolimeros-ag-1200.html
[9] https://www.polyroll.com.ar/cortadoras-de-tubos/ct-1500.html
