2024/Grupo2/AnalisisRiesgo

De Evaluación de Proyectos
Ir a la navegación Ir a la búsqueda

Análisis de Riesgos

Análisis de Sensibilidad

En primer instancia, analizaremos la variabilidad de los indicadores de evaluación frente a variaciones razonables tanto de precio de venta como de costo de materia prima principal.

Variación de Precio

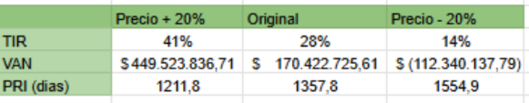

Realizando una modificación del precio en un 20%, obtuvimos lo siguiente:

Variación de Costos

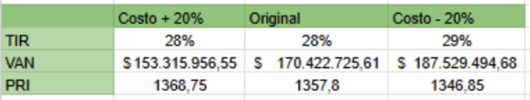

Al igual que en el precio, hicimos modificaciones en cuanto al precio promedio ponderado de la materia prima, en un 20%, obteniendo:

Como conclusión de este análisis de sensibilidad, en cuanto al costo de MP, los valores siempre se mantienen dentro de un margen razonable para nuestro proyecto, teniendo en PRI similar en las distintas opciones y variando un poco la cantidad del VAN y manteniéndose casi igual la tasa TIR. En cuanto a la variación del precio, si podemos observar cambios un poco mas significativos, sobre todo en la TIR y el VAN, habiendo un amplio rango entre ellas. El PRI igualmente cambia, aunque no hay tanta diferencia en los días de recupero. Entonces hay que hacer un estudio o análisis mas exhaustivo a la hora de modificar el precio en el proyecto, debido a la incidencia del mismo.

Análisis de Alternativas

En esta instancia, analizaremos los cambios que podrían surgir en nuestro proyecto, contemplando la posibilidad de alquilar un terreno para la planta en lugar de comprar el mismo y realizar la construcción e instalaciones desde cero.

Alternativa Alquiler


Al observar estos resultados, podemos concluir que alquilar un terreno significaría tener una TIR y un VAN un poco mas altos, obteniendo un periodo de recupero de inversión de menos días. Sería una opción bastante viable a considerar.

Análisis de Escenario

En esta última instancia, se analizarán los efectos de un escenario de cuarentena en el año 3 del proyecto, realizando:

  • Disminución de ventas en un 25 %
  • Disminución de la producción en un 25%
  • Disminución de sueldos en un 50%
  • Duplicación del plazo de créditos de ventas
Escenario Cuarentena Año 3

En un escenario de esta magnitud, podemos observar que la situación de una pandemia en un año, no afectaría mucho a nuestro proyecto. La TIR y el PRI se mantienen bastante similarese incluso el VAN es un poco mayor.
